Cancelaciones en el programa lunar de NASA revelan una crisis de gestión de megaproyectos espaciales
Un memorando oficial documenta cómo contratos por casi 3,000 millones de dólares se duplicaron en costo y se extendieron hasta siete años más allá de lo planeado, forzando un replanteamiento estratégico de la exploración lunar.

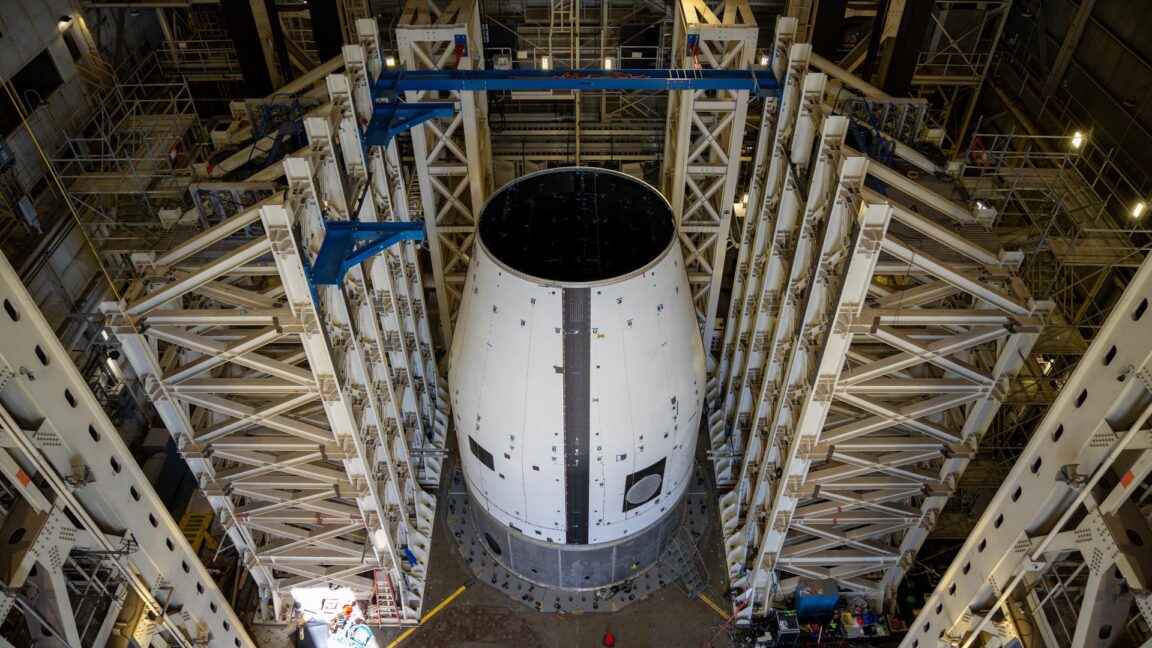

Cancelar hardware casi terminado no es una decisión menor: es una señal de que el modelo de gestión de megaproyectos espaciales llegó a un punto de quiebre. Así lo documenta un memorando de la Oficina del Inspector General de la NASA, que detalla por qué la agencia decidió abandonar cuatro componentes clave del Programa Artemis: la Etapa Superior de Exploración, el Adaptador de Etapa Universal, la Plataforma de Lanzamiento Móvil 2 y el Puesto de Habitación y Logística. En conjunto, los contratos asociados escalaron de 2,800 millones a 5,900 millones de dólares, con fechas de entrega extendidas hasta siete años respecto a los plazos originales. Las proyecciones internas indicaban que continuar habría elevado aún más esos números.
El Administrador de la agencia, Jared Isaacman, encuadró la decisión como un problema estructural de incentivos y no solo de ingeniería: 'Durante mucho tiempo intentamos satisfacer a todos los interesados. Miles de millones de dólares desperdiciados. Años perdidos. Hardware que nunca se lanzó.' El anuncio, realizado durante el evento 'Ignition', implicó también un giro estratégico de fondo: abandonar el desarrollo de una estación espacial en órbita lunar —conocida como Gateway— para concentrar recursos en el establecimiento de una base directamente en la superficie de la Luna. Para los contratistas involucrados, el cambio representa la cancelación de activos en los que llevan más de una década trabajando, lo que abre interrogantes sobre responsabilidades contractuales y reasignación de capacidades industriales.
Para estrategas corporativos y tomadores de decisiones en América Latina, el caso NASA ofrece una lectura relevante sobre los riesgos de los grandes programas de adquisición pública con horizontes de más de una década. Según el Project Management Institute, los megaproyectos de infraestructura y tecnología superan su presupuesto original en un promedio del 45%, una cifra que el programa Artemis duplicó con creces en algunos de sus componentes. Entorno ha seguido de cerca cómo estas dinámicas —sobrecosto, retraso y reorientación estratégica forzada— se replican en sectores como energía, defensa y tecnología gubernamental en México y la región. La pregunta que queda abierta para inversores y planificadores es cuándo resulta más eficiente cancelar y reiniciar que continuar acumulando costos en proyectos que perdieron su ventana de oportunidad original.
